Centrala Termoelectrică Iernut ar putea fi sincronizată cu Sistemul Energetic Național cel târziu în primul trimestru din 2027, potrivit estimărilor prezentate în urma vizitei ministrului Energiei Dumitru Chisăliță pe șantier. Operarea comercială este prevăzută până la finalul primului semestru al anului viitor.
Cele două termene vizează etape diferite: sincronizarea centralei cu rețeaua este estimată cel târziu în trimestrul I, în timp ce intrarea în operare comercială este așteptată până la încheierea primelor șase luni din 2027.
Testele pentru conectarea la rețea, pregătite în perioada următoare

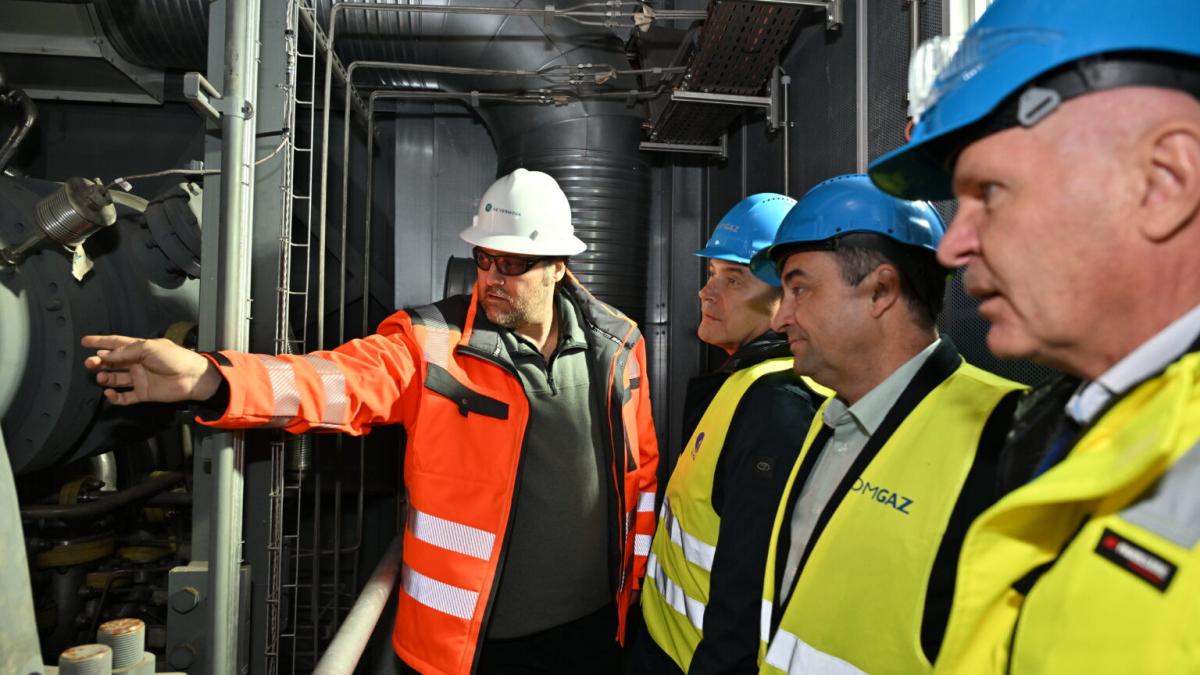

Ministrul Energiei a vizitat sâmbătă, 31 octombrie 2026, Centrala Termoelectrică Iernut, unde a discutat cu reprezentanții Romgaz și cu echipa tehnică despre stadiul investiției și lucrările rămase. Potrivit informațiilor prezentate în cadrul vizitei, în șantier se desfășoară activități necesare pregătirii testelor care preced sincronizarea centralei cu rețeaua electrică.
„Există premise solide pentru a afirma că, până la finalul semestrului I 2027, Centrala Termoelectrică Iernut va fi în operare comercială”, se arată în informarea transmisă după vizită. Sincronizarea cu SEN este estimată să aibă loc cel târziu în primul trimestru al anului viitor.
În perioada următoare, lucrările se vor concentra pe coordonarea activităților rămase, integrarea echipamentelor și pregătirea etapelor de testare și punere în funcțiune. Aceste operațiuni trebuie realizate cu respectarea cerințelor tehnice și a standardelor de siguranță aplicabile.
Romgaz este antreprenor general
Proiectul este realizat de Societatea Națională de Gaze Naturale Romgaz, care acționează în prezent ca antreprenor general. La vizită au fost prezentate stadiul contractelor încheiate și aflate în implementare, activitățile desfășurate de Romgaz și progresele înregistrate de General Electric în șantier.
Noua centrală va avea o capacitate instalată de 430 MW și va funcționa în ciclu combinat, folosind turbine cu gaze. Eficiența electrică brută estimată este de 56,4%, potrivit datelor tehnice prezentate de companie.
Ce rol ar urma să aibă centrala de 430 MW
Amplasată în zona centrală a țării, centrala de la Iernut ar urma să aducă o nouă capacitate de producție și să contribuie la flexibilitatea Sistemului Energetic Național. O centrală în ciclu combinat poate răspunde variațiilor cererii și ale producției de energie, inclusiv atunci când este nevoie de ajustarea echilibrului din sistem.
Proiectul include și un sistem „Black Start”, destinat să permită pornirea centralei fără alimentare inițială din rețeaua electrică externă. O astfel de funcționalitate poate sprijini procesul de restaurare a sistemului în cazul unor avarii majore sau al unor întreruperi extinse, în condițiile tehnice și operaționale necesare.
Centrala ar putea furniza și servicii tehnologice de sistem, care susțin stabilitatea și siguranța funcționării rețelei electrice. Pentru furnizarea acestora sunt necesare certificările și autorizările aplicabile.
Finalizarea investiției ar diversifica capacitățile de producție și ar putea contribui la reducerea riscului de congestii în rețeaua de transport, datorită amplasării sale. Termenele prezentate după vizita ministrului rămân însă estimări: sincronizarea este așteptată cel târziu în trimestrul I 2027, iar operarea comercială până la finalul primului semestru.
