Proiectul centralei Iernut, blocat la 98%: explicațiile Ministerului Energiei

Oana Pavelescu |
Data actualizării: | Data publicării:

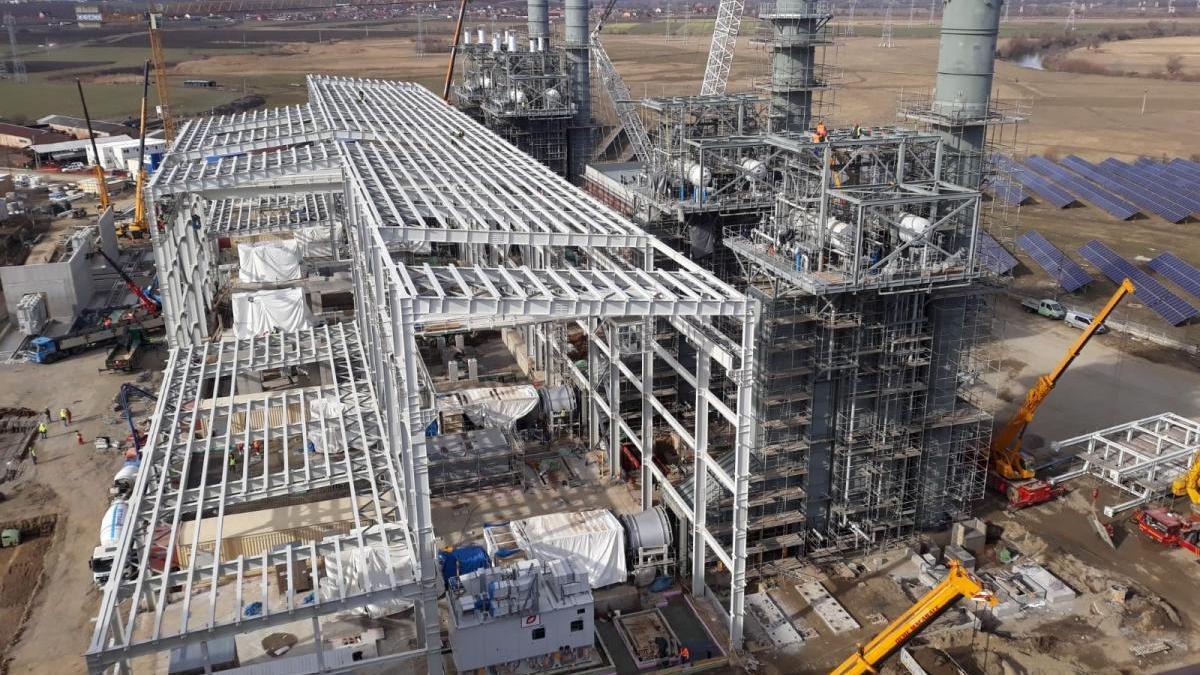

Centrala termoelectrică de la Iernut
EXCLUSIV
Centrala termoelectrică de la Iernut

Ministerul Energiei confirmă că centrala de la Iernut, proiect strategic pentru securitatea energetică a României, rămâne blocată, deși este finalizată în proporție de 98%.

Într-un răspuns transmis DCBusiness, instituția precizează că nu poate oferi un termen pentru reluarea lucrărilor, dar că Romgaz va deveni antreprenor general, urmând să continue proiectul în regie proprie după rezilierea contractului cu compania spaniolă Duro Felguera.

Cum s-a ajuns la rezilierea contractului: întârzieri, neplăți și părăsirea șantierului

Potrivit Ministerului Energiei, contractul de execuție a fost semnat cu o durată inițială de 16 luni, prelungită ulterior cu încă 6 luni, la solicitarea antreprenorului.

Termenul final de predare a lucrărilor a expirat la 2 iunie 2025, fără ca proiectul să fie finalizat.

Autoritățile susțin că, deși Romgaz și-a îndeplinit toate obligațiile financiare, Duro Felguera nu a reușit să mențină ritmul de execuție, a înregistrat dificultăți în relația cu subcontractorii și a acumulat restanțe la plăți.

Ca urmare, mai multe firme s-au retras de pe șantier, iar antreprenorul spaniol a notificat suspendarea unilaterală a lucrărilor și a început retragerea echipamentelor de pe amplasament — o acțiune considerată „încălcare gravă a contractului”.

În aceste condiții, Romgaz a decis rezilierea, invocând nefinalizarea în termen, părăsirea șantierului, neplata subcontractorilor și incapacitatea Duro Felguera de a-și îndeplini obligațiile, confirmată și de intrarea companiei în procedură de concordat preventiv în Spania.

„Responsabilitatea aparține exclusiv antreprenorului”

Ministerul Energiei afirmă că întreaga responsabilitate pentru blocaj revine companiei Duro Felguera.

În răspunsul oficial transmis redacției, instituția subliniază că Romgaz și-a îndeplinit integral obligațiile și a oferit multiple șanse antreprenorului de a remedia deficiențele, însă „lipsa de performanță și de mobilizare” a dus la imposibilitatea finalizării proiectului.

Pe scurt, guvernul consideră că statul român nu are nicio culpă contractuală, iar pierderile se vor acoperi din garanțiile bancare depuse de constructor.

În prezent, Romgaz a demarat procedurile de executare a garanțiilor de bună execuție și de facturare a penalităților de întârziere.

Romgaz devine antreprenor general: compania preia șantierul și subcontractorii

După rezilierea contractului, Romgaz a decis să continue lucrările prin forțe proprii, acționând în calitate de antreprenor general.
Compania va prelua și cesiona contractele subcontractorilor esențiali și va achiziționa direct serviciile, lucrările și produsele necesare pentru testarea și punerea în funcțiune a centralei.

Ministerul precizează că toate procedurile vor fi derulate „cu respectarea legislației în vigoare”, dar nu menționează dacă va fi necesară o nouă licitație.

Citește și: De ce Neptun Deep nu va aduce energie ieftină - Analiză

În lipsa unui termen concret pentru reluarea activităților, estimarea generală este de nouă luni de la momentul repornirii efective a lucrărilor, interval care include testele tehnologice și punerea în exploatare comercială.

Până atunci, Romgaz își propune să asigure finanțarea din sumele obținute prin executarea garanțiilor, iar eventualele costuri suplimentare să fie recuperate de la antreprenorul spaniol.

Un proiect de 430 MW, blocat la 98% finalizare

Centrala de la Iernut, evaluată la peste 321 milioane de euro, este concepută ca una dintre cele mai moderne unități pe gaze naturale din Europa de Sud-Est, cu o capacitate de 430 MW.

Proiectul este integral finanțat de Romgaz și are un rol strategic în echilibrarea Sistemului Energetic Național, în special în perioadele de consum crescut și scădere a producției regenerabile.

În pofida importanței sale, investiția se află de ani buni în impas. În 2024, Romgaz anunța că lucrările sunt aproape finalizate, însă în 2025 proiectul a fost suspendat, după ani de dispute contractuale cu antreprenorul spaniol.

Specialiștii din domeniu atrag atenția că întârzierea finalizării Iernutului înseamnă pierderi economice majore pentru sistemul energetic românesc, în condițiile în care capacitatea suplimentară ar fi redus presiunea pe centralele vechi de la Mintia și Turceni.

Ministerul Energiei: „Statul nu va plăti penalități”

Ministerul dă asigurări că statul român și Romgaz nu vor suporta penalități suplimentare, iar responsabilitatea financiară aparține exclusiv antreprenorului.

Totuși, evaluarea exactă a prejudiciilor este încă în curs, iar sumele urmează să fie recuperate prin executarea garanțiilor bancare.

Instituția nu a indicat un calendar precis pentru repornirea șantierului, deși a confirmat că Romgaz are resursele necesare pentru a prelua integral proiectul.

În lipsa unui termen concret, reluarea lucrărilor depinde de clarificarea tuturor procedurilor administrative și de finalizarea evaluărilor tehnice de pe amplasament.

Un nou test pentru Romgaz și pentru sistemul energetic

Cazul Iernut ar putea deveni unul dintre cele mai complexe litigii din domeniul energetic al ultimilor ani.

Finalizarea centralei, estimată la nouă luni după reluarea șantierului, depinde de capacitatea Romgaz de a gestiona direct lucrările — o premieră pentru companie, care până acum a acționat doar ca beneficiar.

Până la repornirea efectivă a șantierului, România rămâne fără o investiție strategică de sute de milioane de euro, aproape finalizată dar nefuncțională, în plină perioadă de tranziție energetică.

Google News icon  Fiți la curent cu ultimele noutăți. Urmăriți DCBusiness și pe Google News

Ţi s-a părut interesant acest articol?

Urmărește pagina de Facebook DCBusiness pentru a fi la curent cu cele mai importante ştiri despre evoluţia economiei, modificările fiscale, deciziile privind salariile şi pensiile, precum şi alte analize şi informaţii atât de pe plan intern cât şi extern.

Articole Recomandate

Get it on App Store Get it on Google Play

Calculator schimb valutar

EUR
Azi 5.0861
Diferența 0.0010
Zi precendentă 5.0851
USD
Azi 4.4167
Diferența 0.0220
Zi precendentă 4.3947
Schimb
in
EUR flag1 EUR = 5.0861 RON
USD flag1 USD = 4.4167 RON
GBP flag1 GBP = 5.7988 RON
CHF flag1 CHF = 5.4698 RON
AUD flag1 AUD = 2.8921 RON
DKK flag1 DKK = 0.6811 RON
CAD flag1 CAD = 3.1449 RON
HUF flag1 HUF = 0.0131 RON
JPY flag1 JPY = 0.0286 RON
NOK flag1 NOK = 0.4365 RON
SEK flag1 SEK = 0.4646 RON
XAU flag1 XAU = 567.6303 RON
Monede Crypto
1 BTC = 470960.10RON
1 ETH = 15843.50RON
1 LTC = 384.47RON
1 XRP = 10.11RON
Indicatori financiari
IRCC:
3 luni: Error% p.a.
ROBOR:
3 luni: 5.93%
6 luni: 5.97%
12 luni: 5.99%
EURIBOR:
3 luni: -0.4770 %
6 luni: -0.3880 %
12 luni: -0.1270 %
Indici bursieri | Sursa: BVB
IndiceUltima valoareVariatie
BET22642.280.56%
BET-BK4381.240.53%
BET-EF1238.960.51%
BET-FI80319.220.00%
BET-NG1704.910.65%
BET-TR52582.300.61%
BET-TRN50836.210.60%
BET-XT1945.300.52%
BET-XT-TR4424.590.57%
BET-XT-TRN4288.480.56%
BETAeRO947.07-0.58%
BETPlus3299.100.54%
RTL50790.870.56%

Opinii

Alexandru Nazare / Foto: gov.ro

Nazare, după depistarea fraudei cu mașini second-hand: Nimeni nu e mai presus de lege

O nouă schemă de fraudă fiscală de amploare,...

Gabriel Biriș

Gabriel Biriș, reacție la deciziile CCR: Amatorism sau sabotaj?

Avocatul Gabriel Biriș critică dur modul în...

Fermier / Foto: Oana Pavelescu

Mircea Coșea: România va intra într-o criză agricolă

România riscă să intre, în anii următori,...


POLITICA DE CONFIDENȚIALITATE | POLITICA COOKIES |

Copyright 2025 - Toate drepturile rezervate.
Informațiile BVB sunt destinate exclusiv pentru folosința individuală a utilizatorului final și nu pentru a fi redistribuite, revândute sau folosite în scop comercial.
pixel
